5月29日,随着110千伏多碌一线恢复供电,国网甘南供电公司完成改迁任务。这是继5月23日碌玛线、碌玛二线改迁工程圆满结束后,该公司又一重大线路改迁项目顺利竣工。
随着西成铁路和乌玛高速建设规划落地实施,多碌一线部分区段与铁路及公路规划线路存在交叉,需进行改迁以确保民生项目顺利建设实施。为此,该公司主动作为,积极对接协调,提前多次对迁改作业进行现场勘察,确定线路改迁方案及计划。
受高原气候及保供条件影响,甘南地区施工时段有限,该公司积极抢抓当前天气晴好、迎峰度夏前期的施工黄金期,采取“5+2”的工作模式,组织85名施工人员争分夺秒开展改迁工作。

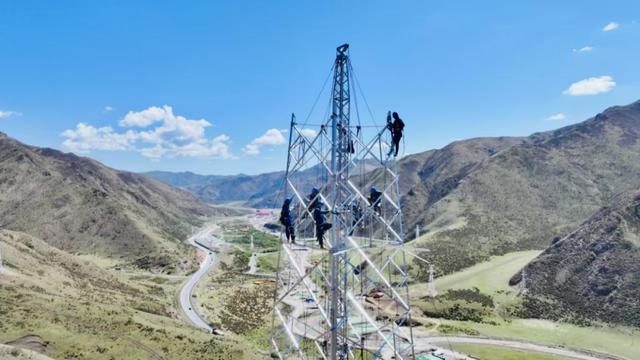

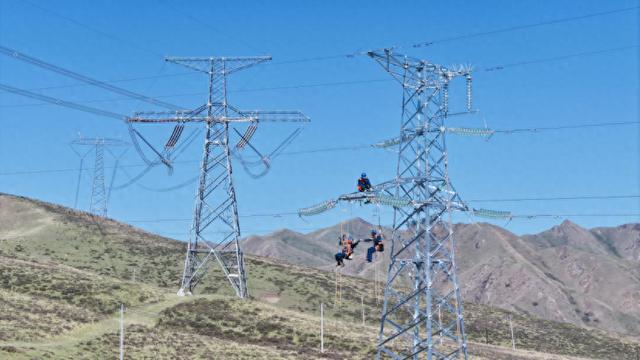

改迁施工现场,初夏的高原阳光炽热,紫外线强烈。尽管高空作业人员佩戴了安全帽和防护装备,但长时间暴露在阳光下他们的脸庞被晒得通红甚至脱皮。面对艰苦环境,一线员工毫不退缩,始终以高标准、高质量完成每一项任务,展现了电力人的责任与担当。
据悉,此次110千伏多碌一线改迁项目,工期持续4天,新建铁塔6基,线路1.2公里。
此外,国网甘南供电公司充分利用线路改迁停电“窗口期”,同步组织输电运维人员对该线路开展防鸟刺及绝缘子更换,共计安装绝缘子85基2550片,加装防鸟刺48基520支,消除开口销及螺栓松动缺陷18处,进一步提升线路可靠运行能力,为迎峰度夏提供有力保障。
国网甘南供电公司将着力提升电网运行稳定性,积极服务地方民生项目建设,为优化区域交通网络和改善民生贡献更多电力力量。(王亚楠张斌文/图)
