「12/29理想超充站项目进度」
当前时间进度
99.5%(364/366)
建设进度
77.1%(1541/2000)
在2024年的最后一个完整周,新增 116座超充站(1325➡1541),完成度来到 77.1%,能完成到这个程度,确实也很厉害了~
最后 2 天是否能将完成度提升至 80% 是个悬念

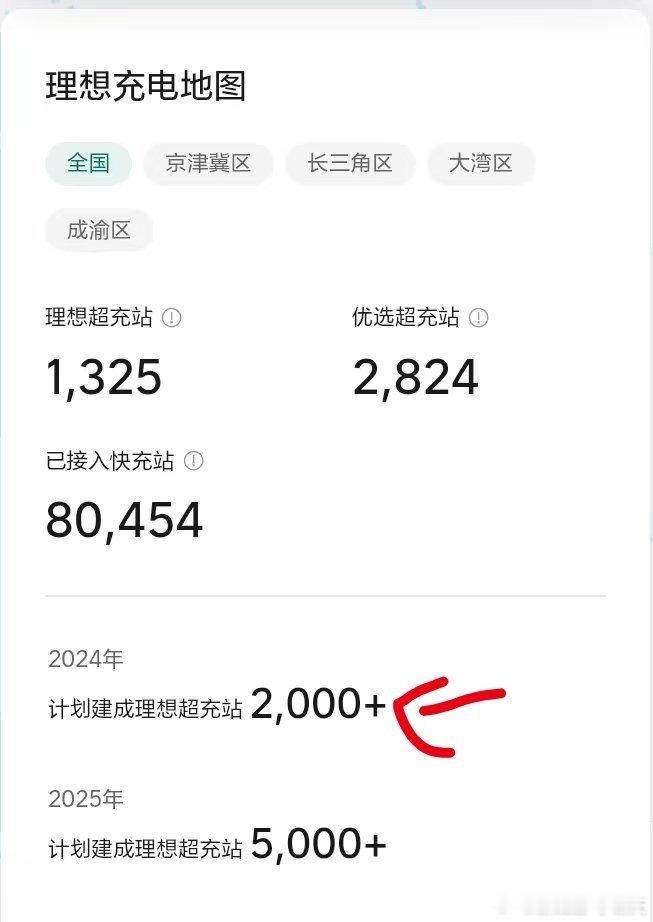

有意思的是,对比之前,理想充电网络界面已经没有标明 2000 站的目标了(图 2)
